Kontrollintervalle in der Baumkontrolle
Warum der Kalender allein noch keine Verkehrssicherheit schafft
Wer einen Baum kontrolliert, blickt nicht auf ein unveränderliches Bauteil, sondern auf einen lebenden Organismus. Zwischen zwei Kontrollterminen wächst der Baum, reagiert auf Trockenheit, Wind und Eingriffe in sein Umfeld, bildet Holz und Totholz, kompensiert Defekte oder verliert diese Fähigkeit. Das Kontrollintervall ist deshalb weit mehr als eine organisatorische Frist. Es ist eine fachliche Prognose darüber, wie lange der bei der letzten Kontrolle festgestellte Zustand voraussichtlich Bestand haben wird, ohne dass sich hieraus eine nicht mehr vertretbare Gefahr entwickelt.
Gerade an diesem Punkt treffen drei Denkweisen aufeinander. Die FLL-Baumkontrollrichtlinien ordnen die Kontrollhäufigkeit nach fachlichen Kriterien. Die Fachliteratur diskutiert, ob dieses differenzierte System praktikabel und rechtssicher umgesetzt werden kann. Die Gerichte wiederum beurteilen im Nachhinein, ob die im konkreten Fall gewählte Kontrolle nach Zeitpunkt, Umfang und Qualität ausreichte. Eine einzige, für jeden Baum gleichermaßen geltende Zahl lässt sich daraus nicht ableiten. Wohl aber ein belastbarer fachlicher Rahmen.
Das Intervall als Ergebnis einer Gefahrenprognose
Ausgangspunkt jeder Intervallentscheidung ist die berechtigte Sicherheitserwartung des Verkehrs. An einem stark frequentierten Gehweg, auf einem Schulhof oder an einem Spielplatz darf ein höheres Sicherheitsniveau erwartet werden als an einem kaum begangenen Weg in einer extensiv gepflegten Grünfläche. Diese Unterscheidung betrifft nicht den Wert des Baumes, sondern das mögliche Schadensausmaß und die Wahrscheinlichkeit, dass sich Personen oder Sachen in seinem Fallbereich befinden.

Hinzu kommen der Zustand des Baumes, seine Entwicklungsphase und seine Baumart sowie die Bedingungen am Standort. Ein vital wirkender Baum kann einen statisch bedeutsamen Defekt besitzen; umgekehrt muss eine geringe Vitalität nicht zwangsläufig eine akute Bruch- oder Umsturzgefahr bedeuten. Alter ist ebenfalls kein isoliertes Gefahrenmerkmal. Mit der Altersphase können biologische Schäden und der Pflegebedarf zwar zunehmen, doch bleibt die Beurteilung an den konkreten Baum gebunden. Auch Veränderungen im Baumumfeld – etwa Aufgrabungen, Wurzelverluste, Bodenverdichtung, Freistellung oder eine Änderung des Wasserhaushalts – können ein zuvor angemessenes Intervall unvermittelt entwerten.
Damit wird deutlich: Das Kontrollintervall darf nicht aus einer pauschalen Baumartenliste oder allein aus dem Alter übernommen werden. Es muss aus der Gesamtschau von Baum, Standort und Nutzung entwickelt und nach jeder Kontrolle erneut geprüft werden.
Die FLL-Systematik: differenziert statt schematisch
Die derzeit maßgebliche dritte Ausgabe der FLL-Baumkontrollrichtlinien aus dem Jahr 2020 hält an der bereits 2004 eingeführten und 2010 fortgeschriebenen Intervallsystematik fest. Für Regelkontrollen in der Reife- und Altersphase ergeben sich folgende Grundintervalle.

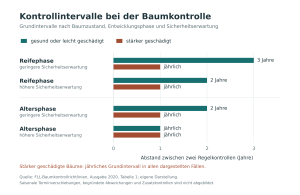

Gesunde oder leicht geschädigte Bäume in der Reifephase können bei einer geringeren Sicherheitserwartung alle drei Jahre und bei einer höheren Sicherheitserwartung alle zwei Jahre kontrolliert werden. In der Altersphase beträgt das Intervall bei geringerer Sicherheitserwartung zwei Jahre und bei höherer Sicherheitserwartung ein Jahr. Stärker geschädigte Bäume sind unabhängig von Reife- oder Altersphase und unabhängig von der geringeren oder höheren Sicherheitserwartung jährlich zu kontrollieren.
Bei bedarfsgerechter Jungbaumpflege ist in der Jugendphase keine davon getrennte Regelkontrolle vorgesehen. Die Kontrolle der Entwicklung und der verkehrssicherheitsrelevanten Merkmale erfolgt hier im Rahmen der Pflege. Werden allerdings Schäden erkannt, die sich durch Pflegemaßnahmen nicht beherrschen lassen, muss darauf unabhängig von dieser Zuordnung reagiert werden.
Die Begriffe „leicht“ und „stärker geschädigt“ beschreiben keine bloßen optischen Schadensklassen. Sie enthalten bereits eine zeitliche Prognose. Leichte Schäden sind solche, die sich voraussichtlich bis zur nächsten Regelkontrolle nicht auf die Verkehrssicherheit auswirken – auch dann, wenn das festgelegte Intervall zwei oder drei Jahre beträgt. Bei einem stärker geschädigten Baum wird demgegenüber lediglich prognostiziert, dass sich der Schaden innerhalb eines Jahres nicht sicherheitsrelevant entwickelt. Wer einen Baum in eine dieser Gruppen einordnet, legt sich somit nicht nur auf eine Zustandsbeschreibung, sondern zugleich auf die Vertretbarkeit des nächsten Kontrollzeitpunkts fest.

Die genannten Zeiträume sind kein Automatismus und auch keine Obergrenze zulässiger Sorgfalt. Sie beschreiben Kontrollabstände, die unter den jeweils vorausgesetzten Bedingungen grundsätzlich als ausreichend angesehen werden. In begründeten und dokumentierten Fällen sind sowohl kürzere als auch längere Intervalle möglich. Entscheidet sich ein Baumeigentümer für eine jährliche oder sogar halbjährliche Kontrolle, obwohl nach der Richtlinie ein längerer Abstand vertretbar wäre, liegt darin kein fachlicher Fehler. Die Mindesthäufigkeit wird übererfüllt. Der Zeitraum, in dem eine neu entstandene Veränderung unentdeckt bleiben kann, wird verkürzt und das Sicherheitsniveau damit grundsätzlich erhöht.
Die Möglichkeit längerer Intervalle dient vor allem einer risikogerechten und wirtschaftlich vertretbaren Organisation der Baumkontrolle. Sie erlaubt es, den personellen und finanziellen Aufwand bei unauffälligen Bäumen zu begrenzen und die verfügbare Fachzeit auf stärker geschädigte oder besonders exponierte Bäume zu konzentrieren. Gegenüber einer fachgerecht ausgeführten häufigeren Kontrolle entsteht durch den längeren Abstand jedoch kein zusätzlicher Sicherheitsgewinn. Seine Vertretbarkeit beruht allein auf der Prognose, dass sich der festgestellte Zustand während dieses Zeitraums voraussichtlich nicht verkehrssicherheitsrelevant verändern wird.
Die Ausgabe 2020 nennt als Beispiele für ein Halbjahresintervall bestimmte Baumkrankheiten wie die Massaria- oder die Rußrindenkrankheit sowie Altbäume mit starken Schäden. Ein längeres Intervall kann vertretbar sein, wenn die Verkehrssicherheit durch geeignete Pflege nachhaltig gewährleistet ist. Wird für eine Anlage oder einen flächigen Bestand aus organisatorischen Gründen ein einheitlicher Turnus gewählt, ist nach der Richtlinie das kürzeste innerhalb dieser Einheit erforderliche Intervall maßgebend. Ein Eigentümer darf darüber hinaus für den gesamten Bestand einen engeren Turnus festlegen, wenn er bewusst ein höheres Sicherheitsniveau erreichen oder die Organisation und Nachvollziehbarkeit der Kontrollen vereinfachen möchte.
Wesentlich ist außerdem, dass das Folgeintervall erst nach Abschluss der jeweiligen Kontrolle neu festgelegt wird. Der Eintrag im Baumkataster ist damit keine dauerhafte Eigenschaft des Baumes, sondern das dokumentierte Ergebnis der aktuellen Prognose. Bei Bedarf ist nicht nur die Frist, sondern auch eine bestimmte Jahreszeit festzulegen.
Belaubt und unbelaubt: zwei diagnostische Fenster
Eine Baumkrone zeigt im Sommer etwas anderes als im Winter. Im belaubten Zustand lassen sich Blattgröße, Blattfarbe, Belaubungsdichte, vorzeitige Herbstfärbung, vorzeitiger Laubfall sowie abgestorbene oder nur schwach versorgte Kronenbereiche beurteilen. Diese Beobachtungen geben wichtige Hinweise auf Vitalität, Versorgung und räumliche Verteilung von Kronenschäden. Eine grüne Krone ist jedoch kein Beweis für unbeschädigtes Holz oder ausreichende Stand- und Bruchsicherheit.
Im unbelaubten Zustand tritt dagegen die tragende Kronenarchitektur hervor. Astansätze, Zwiesel, Risse, Fehlentwicklungen, zurückliegende Ausbrüche und Totholz lassen sich häufig vollständiger erkennen. Auch dieser Zustand ist diagnostisch nicht in jeder Hinsicht überlegen; er eröffnet lediglich ein anderes Beobachtungsfenster. Fachlich sinnvoll ist daher nicht die Wahl eines vermeintlich „besten“ Jahreszeitpunkts, sondern die wiederkehrende Betrachtung unter unterschiedlichen Belaubungsverhältnissen.
Dabei ist der Wortlaut der jeweiligen Richtlinienausgabe zu beachten. Die Ausgabe 2010 empfahl noch, die Kontrollen abwechselnd im belaubten und unbelaubten Zustand durchzuführen. Die Ausgabe 2020 formuliert flexibler: Im Verlauf von drei aufeinanderfolgenden Regelkontrollen soll mindestens eine Kontrolle im belaubten und mindestens eine im unbelaubten Zustand stattfinden. Eine starre Folge Sommer–Winter–Sommer ist somit nicht mehr zwingend. Drei Kontrollen ausschließlich im gleichen Belaubungszustand würden dem fachlichen Ansatz jedoch nicht entsprechen.
„Belaubt“ und „unbelaubt“ sind zudem phänologische und keine kalendarischen Begriffe. Höhenlage, Baumart, Witterungsverlauf und Standortklima entscheiden darüber, wann ein Baum tatsächlich vollständig belaubt oder hinreichend unbelaubt ist. Ein pauschaler Stichtag kann diese Feststellung nicht ersetzen.
Warum sich die Termine verschieben
Die Forderung nach unterschiedlichen Belaubungszuständen lässt sich bei mehrjährigen Intervallen meist leicht einplanen. Bei jährlichen Kontrollen entsteht dagegen ein praktisches Problem: Wird ein Baum jedes Jahr am gleichen Datum kontrolliert, wird er mit hoher Wahrscheinlichkeit immer im gleichen Belaubungszustand angetroffen. Der Termin muss daher bewusst nach vorn oder hinten verlegt werden.
Die FLL lässt zu, dass das festgelegte Regelkontrollintervall um höchstens drei Monate überschritten wird. Diese Toleranz ist kein pauschaler Zuschlag auf jedes Intervall. Sie dient unter anderem dazu, ein fachlich geeignetes Untersuchungsfenster zu erreichen. Wird die Frist einmal nach hinten verschoben und anschließend zum ursprünglichen Saisonfenster zurückgekehrt, entstehen zwangsläufig ein längeres und danach ein entsprechend kürzeres tatsächliches Intervall.

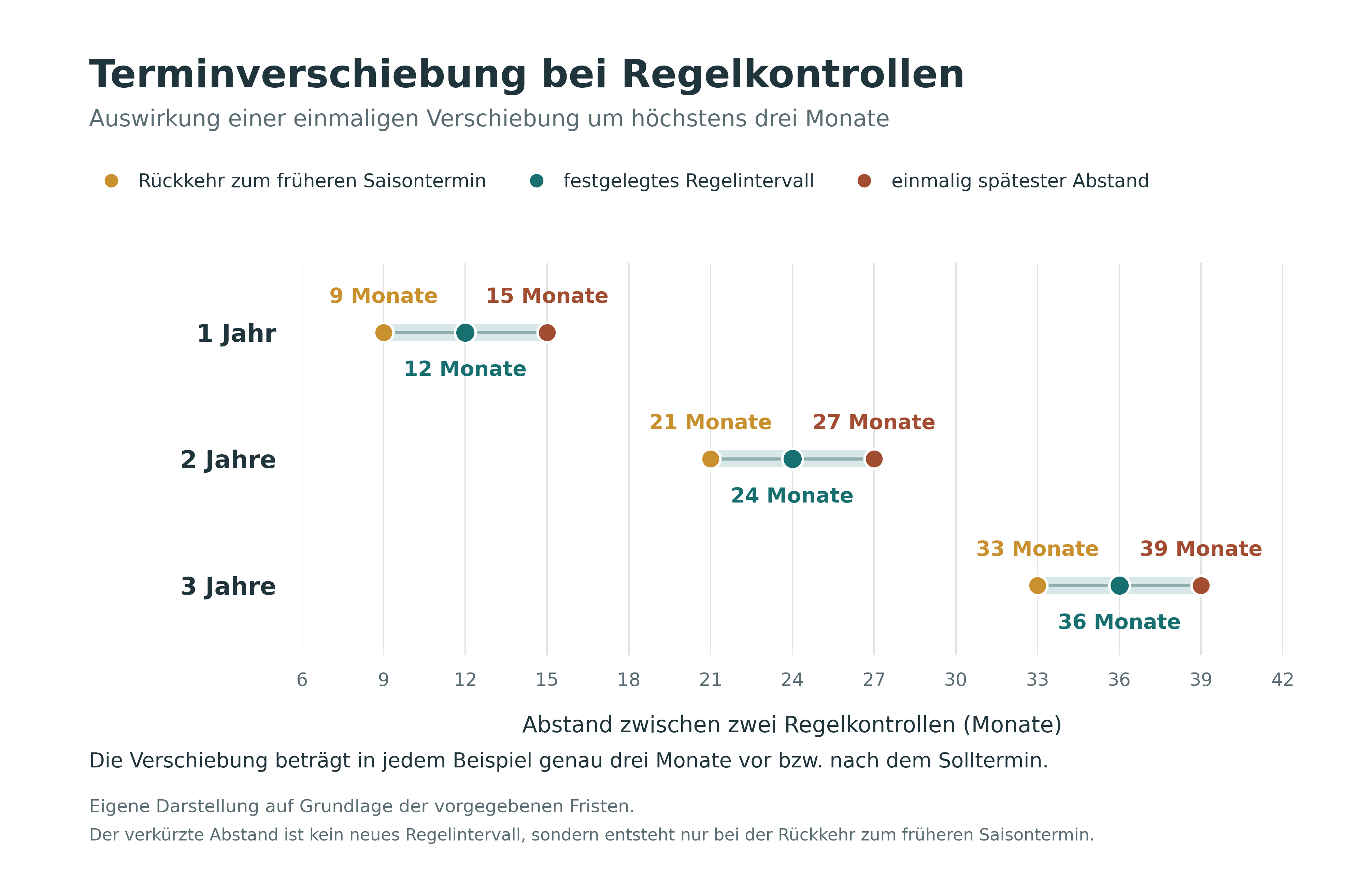

Bei einem Regelintervall von einem Jahr beträgt der einmalig späteste Abstand 15 Monate. Bei der anschließenden Rückkehr zum früheren Saisontermin folgen 9 Monate bis zur nächsten Kontrolle. Bei einem zweijährigen Regelintervall stehen entsprechend 27 Monate und anschließend 21 Monate gegenüber. Bei einem dreijährigen Regelintervall ergeben sich 39 Monate und anschließend 33 Monate.
Diese Zahlen sind keine zusätzlichen FLL-Intervalle, sondern verdeutlichen lediglich die Terminwirkung der Drei-Monats-Grenze. Die Abstände von 9, 21 oder 33 Monaten stellen insbesondere keine fehlerhafte Unterschreitung des Regelintervalls dar. Sie sind die rechnerische Folge der Rückkehr zum früheren Saisontermin. Eine häufigere Kontrolle kann die Verkehrssicherheit nur verbessern, sofern sie fachgerecht durchgeführt und ausgewertet wird. Nach jeder Kontrolle ist der nächste Termin fachlich neu festzulegen. Die Überschreitung darf nicht von Zyklus zu Zyklus addiert werden, weil der Kontrollplan sonst schleichend und ohne neue Prognose immer weiter nach hinten wandern würde.
Für die Praxis folgt daraus ein wichtiger Unterschied zwischen Kalenderjahr und Kontrollintervall. „Jährlich“ bedeutet einen grundsätzlich zwölfmonatigen Abstand zwischen zwei Kontrollen, nicht zwingend einen Eintrag in jedem Kalenderjahr. Bei zulässiger Terminverschiebung kann ein Kalenderjahr ohne Kontrolltermin bleiben, obwohl der Abstand die fachlich gesetzte Höchstgrenze von 15 Monaten nicht überschreitet. Umgekehrt können bei einer Rückverlagerung zwei Kontrollen relativ dicht aufeinander folgen. Eine reine Jahresstatistik bildet die Einhaltung des Intervalls deshalb nur unzureichend ab. Maßgeblich sind das genaue Datum, der Belaubungszustand, das festgelegte Sollintervall und der späteste zulässige Termin.

Ein praktikabler Jahresplan kann beispielsweise zwei aufeinanderfolgende Kontrollen im belaubten Zustand vorsehen und die dritte innerhalb der zulässigen Drei-Monats-Grenze in das unbelaubte Zeitfenster verlegen. Ebenso ist eine frühere Kontrolle möglich. Die Vorverlegung bedarf keiner Rechtfertigung als Abweichung zulasten der Sicherheit; sie führt lediglich dazu, dass der Baum früher erneut betrachtet wird. Entscheidend ist, dass die Terminfolge geplant und im Kataster nachvollziehbar dokumentiert wird. Bei einzelnen Schadmerkmalen kann darüber hinaus eine ganz bestimmte Jahreszeit erforderlich sein, etwa wenn nur saisonal auftretende Pilzfruchtkörper überprüft werden sollen.
Regelkontrolle, Zusatzkontrolle und Baumuntersuchung sind nicht dasselbe
Ein regelmäßiger Turnus entbindet nicht von anlassbezogenem Handeln. Nach extremen Wetterereignissen, Schadensfällen, erheblichen Eingriffen in den Baum oder nach Veränderungen seines Umfelds können Zusatzkontrollen erforderlich werden. Deren räumlicher Umfang und Intensität richten sich nach dem Anlass. Eine Sturmbegehung soll beispielsweise vorrangig neu entstandene, offensichtlich gebrochene oder lose Baumteile und erkennbare Umsturzgefahren erfassen; sie ist nicht automatisch eine vollständige Wiederholung sämtlicher Regelkontrollen.

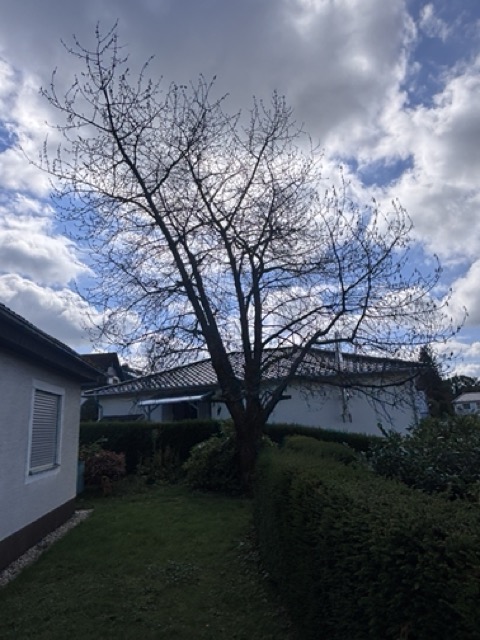

Auch eine außergewöhnliche und anhaltende Trockenperiode kann eine Zusatzkontrolle begründen. Trockenstress kann zu Kronenverlichtung, vorzeitigem Laubfall, Feinaststerben und zur Bildung abgestorbener Äste führen. Bei bereits vorgeschädigten Bäumen oder trockenheitsempfindlichen Baumarten können sich vorhandene Schwachstellen verstärken. Treffen anschließend Windereignisse auf physiologisch geschwächte oder strukturell veränderte Kronen, kann die Bruchwahrscheinlichkeit zunehmen. Ob eine Sonderkontrolle erforderlich ist, hängt von der Dauer und Intensität der Trockenheit, der Reaktion der Baumart, dem Zustand des einzelnen Baumes, den Standortbedingungen und der berechtigten Sicherheitserwartung des Verkehrs ab. Der nächste planmäßige Kontrolltermin darf in einer solchen Situation nicht allein deshalb abgewartet werden, weil das Regelintervall rechnerisch noch nicht abgelaufen ist.

Zusatzkontrollen setzen das Regelintervall nicht automatisch neu in Gang. Sie ergänzen die turnusmäßige Kontrolle aufgrund eines besonderen Anlasses. Ebenso wenig ersetzt ein enger Regelturnus die Pflicht, auf außergewöhnliche Entwicklungen zwischen zwei Terminen zu reagieren.
Ebenso wenig darf ein verkürztes Intervall als Ersatz für eine gebotene Baumuntersuchung verwendet werden. Bleiben nach der fachlich qualifizierten Inaugenscheinnahme Zweifel an der Stand- oder Bruchsicherheit oder an der richtigen Maßnahme, muss die Frage weiter untersucht werden. Ein Baum mit einem konkreten, abklärungsbedürftigen Defektsymptom wird nicht dadurch ausreichend behandelt, dass man ihn lediglich früher erneut ansieht.
Was die Fachpresse aus der FLL-Entwicklung ableitet
Die Fachdebatte hat seit den frühen 2000er-Jahren ein risikoorientiertes Intervallsystem entwickelt, das neben jährlichen und halbjährlichen Kontrollen auch längere Kontrollabstände zulässt. Dirk Dujesiefken beschreibt in seinem Beitrag zu den neuen Baumkontrollrichtlinien, dass die Intervallsystematik im zuständigen Regelwerksausschuss ausführlich beraten, letztlich aber in ihrer Grundstruktur bestätigt wurde. Aus fachlicher Sicht habe sich die Differenzierung nach Sicherheitserwartung, Zustand und Entwicklungsphase bewährt. Damit wurde eine wirtschaftlich differenzierte Alternative zu einem System geschaffen, in dem jeder Baum unabhängig von Standort und Zustand zweimal jährlich kontrolliert wird. Die fachliche Zulässigkeit längerer Intervalle wertet einen einheitlichen jährlichen oder halbjährlichen Turnus jedoch nicht ab. Wer einen solchen engeren Turnus wählt, übererfüllt die nach der jeweiligen Einstufung ausreichende Kontrollhäufigkeit und gewinnt zusätzliche Beobachtungszeitpunkte.
Auch die in den vorliegenden Texten ausgewertete Hamburger Baumkontrolle folgt diesem risikoorientierten Gedanken. Sie unterschied zwischen halbjährlich zu kontrollierenden Problembäumen, jährlich zu kontrollierenden geschädigten Bäumen, zweijährlich zu kontrollierenden unauffälligen Bäumen, Jungbäumen in der Pflegekontrolle und anlass- oder jahreszeitbezogenen Sonderfällen. Das Modell zeigt anschaulich, dass ein differenziertes System keineswegs weniger Kontrolle bedeutet. Es lenkt die verfügbare Fachzeit vielmehr dorthin, wo Zustandsdynamik und Schadenserwartung sie tatsächlich erfordern.
Die Fachpresse dokumentiert allerdings auch die Vorbehalte der Praxis. Ein Beitrag der sächsischen WaldPost aus dem Jahr 2011 hielt für die Straßenränder des Staatsbetriebs Sachsenforst zunächst an zwei Kontrollen pro Jahr fest. Begründet wurde dies mit der damals noch uneinheitlichen Rechtsprechung, der Gefahr fehlerhafter Einstufungen und dem organisatorischen Vorteil eines einheitlichen Turnus bei großen Beständen. Darin liegt ein bis heute bedeutsamer Hinweis: Ein differenziertes Intervallsystem ist fachlich anspruchsvoller. Es spart nicht automatisch Aufwand, sondern verlagert ihn in qualifizierte Einstufung, Terminsteuerung, Wiedervorlage und Dokumentation. Ein einheitlicher enger Turnus kann demgegenüber organisatorisch einfacher und sicherheitsorientierter sein, auch wenn er einen höheren Kontrollaufwand verursacht.
Besonders anschaulich ist die in AFZ-DerWald 12/2010 veröffentlichte Besprechung des Urteils des Landgerichts Köln vom 4. Dezember 2009. Nach dem Ausbruch eines Platanenastes hatte der Kläger halbjährliche Kontrollen verlangt. Die Stadt hatte den Bestand in Abständen von acht bis zwölf Monaten kontrolliert; die letzte Kontrolle lag acht Monate zurück. Das Gericht hielt den Turnus für ausreichend und zog die FLL-Baumkontrollrichtlinie als jüngere fachwissenschaftliche Konkretisierung heran. Der Bericht steht exemplarisch für die zunehmende gerichtliche Rezeption differenzierter Regelintervalle. Er besagt, dass der dort gewählte Abstand ausreichte; er liefert keinen Anhaltspunkt dafür, dass ein kürzerer Kontrollabstand fachlich oder rechtlich nachteilig gewesen wäre.
Die Rechtsprechung: Leitlinien statt einheitlicher Zahl
Die häufig wiederholte Behauptung, der Bundesgerichtshof verlange ausnahmslos zwei Baumkontrollen pro Jahr, verkürzt die Rechtsentwicklung. Das Grundsatzurteil des BGH vom 21. Januar 1965 verlangt die regelmäßige Beobachtung von Straßenbäumen in angemessenen Zeitabständen. Eine eingehende Untersuchung wird erforderlich, wenn besondere, äußerlich erkennbare Umstände auf eine Gefahr hinweisen. Eine starre halbjährliche Frist hat der BGH damit nicht aufgestellt.
Im Urteil vom 4. März 2004 ließ der BGH die konkrete Häufigkeit erneut offen. In einer weiteren Entscheidung vom 2. Juli 2004 stellte er ausdrücklich auf Alter, Zustand und Standort des Baumes ab und verneinte damit eine allgemeingültige Antwort auf Häufigkeit und Intensität. Auch die späteren BGH-Entscheidungen vom 6. März 2014 und 13. Juni 2017 halten am Grundgedanken fest: Geschuldet sind die notwendigen und zumutbaren Maßnahmen gegen erkennbare Gefahren, nicht die Beseitigung jedes naturgegebenen Restrisikos.
Die starre Formel „zweimal jährlich, einmal belaubt und einmal unbelaubt“ stammt vor allem aus Teilen der obergerichtlichen Rechtsprechung. Andere Gerichte haben sich dagegen an der FLL-Systematik orientiert. Das OLG Köln wies im Urteil vom 29. Juli 2010 auf die fehlende fachliche Sinnhaftigkeit einer unterschiedslosen Halbjahreskontrolle hin und bezog die differenzierten FLL-Intervalle in seine Bewertung ein. Das OLG Dresden bezeichnete die FLL-Richtlinie später als geeignete Orientierungshilfe und hielt abhängig von Alter, Vorschädigung und Verkehrsbedeutung auch größere Abstände für möglich.
Diese Entscheidungen betreffen die Frage, welcher Kontrollabstand noch als ausreichend gelten kann. Aus ihnen folgt nicht, dass eine häufigere Kontrolle einen Bewertungsfehler darstellt oder die Wahrscheinlichkeit fahrlässigen Handelns erhöht. Die freiwillige Übererfüllung einer ausreichenden Mindesthäufigkeit ist vielmehr Ausdruck eines höheren Kontrollniveaus. Sie kann die Sorgfalt dokumentieren und verbessert die Möglichkeit, zwischenzeitlich entstandene Veränderungen frühzeitig zu erkennen.

Dass die ältere Linie nicht vollständig verschwunden ist, zeigt das Urteil des OLG Hamm vom 30. Oktober 2020. Der Senat hielt an seiner Rechtsprechung fest, wonach grundsätzlich zwei qualifizierte Sichtkontrollen pro Jahr ausreichen, und stellte dieser Auffassung ausdrücklich die weniger dichte FLL-Systematik gegenüber. Für den entschiedenen Fall war jedoch bemerkenswert, dass nicht der Abstand der Kontrollen zur Haftung führte. Eine Kontrolle im belaubten und eine weitere im vermutlich unbelaubten Zustand waren zeitlich ausreichend. Pflichtwidrig war vielmehr, dass festgestellter Pilzbefall und eine Morschung an einer alten Ausbruchstelle nicht zum Anlass für die gebotene weitergehende Überprüfung genommen worden waren.

Gerade dieses Urteil rückt die Debatte zurecht: Eine größere Zahl von Terminen ersetzt nicht die fachliche Qualität der einzelnen Kontrolle und nicht die erforderliche Reaktion auf einen Befund. Das ändert jedoch nichts daran, dass ein engerer Turnus für sich betrachtet einen Sicherheitsgewinn darstellt. Entscheidend bleibt, ob erkennbare Symptome erfasst, fachlich bewertet und in eine sachgerechte Handlung übersetzt wurden. Umgekehrt schützt ein formal eingehaltenes FLL-Intervall nicht, wenn seine Ausgangseinstufung nicht plausibel war oder ein zwischenzeitlicher Anlass eine Zusatzkontrolle erforderlich gemacht hätte.
Konsequenzen für ein belastbares Kontrollmanagement
Ein rechtssicheres und fachlich überzeugendes Kontrollsystem beginnt mit einer qualifizierten Grunderfassung. Für jeden Baum oder eindeutig abgegrenzten Bestand müssen Sicherheitserwartung, Entwicklungsphase, Zustand und besondere Standortfaktoren nachvollziehbar bestimmt werden. Aus dieser Bewertung folgt das Regelintervall. Im Datensatz sollten neben dem letzten und dem nächsten Termin auch das Sollintervall, der Belaubungszustand, eine gegebenenfalls erforderliche Jahreszeit und der späteste zulässige Termin geführt werden.
Nach jeder Regelkontrolle ist die Einstufung zu überprüfen. Das gilt auch dann, wenn keine neuen Schäden festgestellt wurden. Der Eigentümer kann das fachlich abgeleitete Intervall verkürzen oder für den gesamten Bestand einen jährlichen beziehungsweise halbjährlichen Turnus bestimmen. Eine solche Entscheidung kann das Sicherheitsniveau erhöhen und zugleich die organisatorische Steuerung vereinfachen. Ereignisse wie Sturm, extreme Trockenheit, Wurzeleingriff oder Freistellung benötigen dennoch einen eigenen Auslösemechanismus und dürfen nicht bis zur turnusmäßigen Wiedervorlage warten. Bleiben konkrete Zweifel, ist die Baumuntersuchung einzuleiten; bloßes Beobachten im verkürzten Abstand genügt dann nur, wenn dies als fachlich geeignete Maßnahme begründet werden kann.
Bei größeren Beständen empfiehlt sich eine Qualitätssicherung, die nicht nur überfällige Termine zählt. Sie sollte ebenso prüfen, ob die Belaubungszustände innerhalb der Dreierfolge wechseln, ob Drei-Monats-Grenzen eingehalten werden, ob Zusatzkontrollen ausgelöst wurden und ob aus Feststellungen fristgerechte Maßnahmen folgten. Erst diese Verbindung aus Termin, Kontrollqualität und Reaktion bildet die Verkehrssicherungspflicht sachgerecht ab.
Fazit
Das fachlich abgeleitete Kontrollintervall bezeichnet den längsten Zeitraum, den eine qualifizierte Prognose für diesen Baum, diesen Standort und die dort berechtigte Sicherheitserwartung trägt. Die FLL-Baumkontrollrichtlinien geben hierfür ein differenziertes und in der Fachwelt breit etabliertes System vor. Die darin eröffneten längeren Intervalle dienen insbesondere einer risikogerechten und wirtschaftlich vertretbaren Organisation großer Baumbestände. Sie ersetzen jedoch nicht die Einzelfallentscheidung und binden die Gerichte nicht wie ein Gesetz.
Eine Verkürzung des fachlich ausreichenden Intervalls ist nicht als Fehler, sondern grundsätzlich als Erhöhung des Kontrollniveaus zu bewerten. Wer jährlich oder zweimal jährlich kontrolliert, obwohl nach der FLL-Systematik ein längerer Abstand möglich wäre, reduziert die Zeitspanne, in der neue Schäden unentdeckt bleiben können. Eine solche Übererfüllung erhöht nicht die Wahrscheinlichkeit fahrlässigen Handelns. Sie stellt vielmehr einen Zugewinn für die Sicherheit dar. Voraussetzung bleibt, dass die Kontrollen fachgerecht erfolgen, Befunde richtig bewertet und erforderliche Maßnahmen umgesetzt werden.
Die Rechtsprechung bleibt in der Frage uneinheitlich, welcher Kontrollabstand noch ausreicht. Während einige Gerichte an zwei Sichtkontrollen pro Jahr festhalten, erkennen andere die differenzierten FLL-Intervalle als sachgerechte Orientierung an. Diese Diskussion betrifft die noch vertretbare Untergrenze der Kontrollhäufigkeit und nicht die Zulässigkeit häufigerer Kontrollen. Über die Haftung entscheidet daher nicht die Zahl der Termine allein. Ausschlaggebend ist die nachvollziehbare Kette aus zutreffender Einstufung, geeignetem Jahreszeitpunkt, fachlich qualifizierter Kontrolle, anlassbezogener Reaktion und belastbarer Dokumentation.
Unabhängig vom Regelintervall muss ein Kontrollsystem auf außergewöhnliche Ereignisse reagieren können. Sturm, extreme Trockenheit, Eingriffe in den Wurzelraum und andere erhebliche Veränderungen können Sonderkontrollen erforderlich machen. Der Baum kennt keinen Kalender. Ein professionelles Baumkontrollmanagement muss ihn dennoch führen, nicht als starres Terminschema, sondern als fortlaufend überprüfte Prognose, die Regelkontrollen, freiwillig erhöhte Kontrollhäufigkeiten und anlassbezogene Sonderkontrollen sinnvoll miteinander verbindet.
